Kontrola gminnych inwestycji (zdjęcia)
Zgodnie z przyjętym wcześniej harmonogramem pracy, Komisja Finansów i Gospodarki Rady Miejskiej dokonała kontroli inwestycji realizowanych i planowanych na terenie gminy.
Celem objazdu była weryfikacja na miejscu prowadzonych robót pod względem zaawansowania i jakości wykonania, zapoznanie się z uwagami wykonawców i wstępny przegląd miejsc przewidzianych do przyszłych inwestycji. Komisja kolejno odwiedziła:

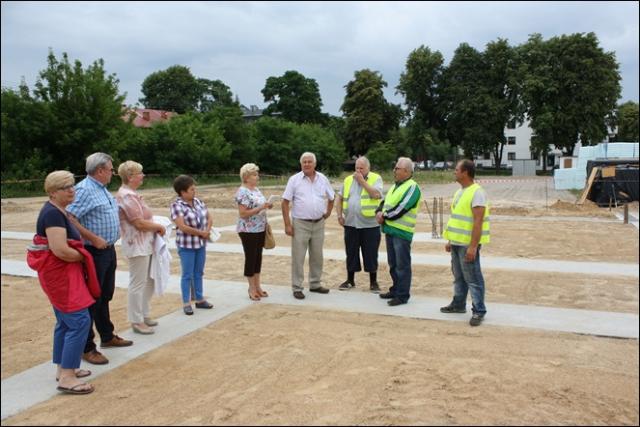

1) Budowę przedszkola przy ul. Meliorantów - prace przebiegają zgodnie z harmonogramem, w ich efekcie do końca 2016 r. powstanie energooszczędny budynek w stanie surowym, następnie zimą i wiosną 2017 r. będzie miało miejsce wykończenie wnętrz i kompletowanie sprzętu dydaktycznego. Na Meliorantów naukę będzie pobierać 125 dzieci w 6 grupach przedszkolnych. Planowany termin oddania inwestycji w czerwcu 2017 r. nie jest zagrożony. Wartość umowy na roboty budowlane - 5.753.318,01 zł brutto. Inwestycja jest dofinansowana z programu Lemur w formie pożyczki.

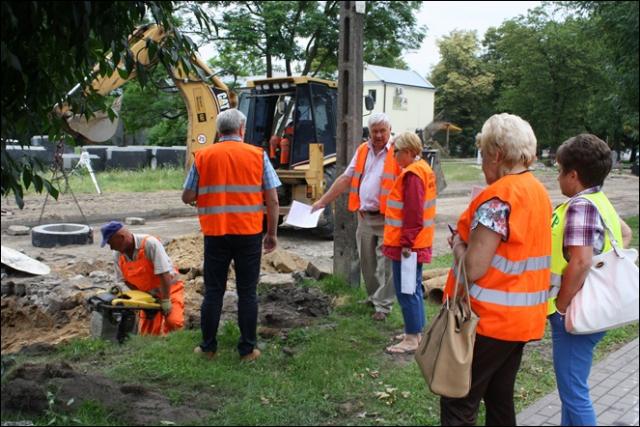

2) Przebudowę ul. S. Okrzei od Pułtuskiej do ul. H. Sienkiewicza (etap II). Prace przebiegają zgodnie z harmonogramem, ulica na odcinku od ul. Pułtuskiej do ul. Prostej jest nadal przejezdna. Kierownik robót zgłosił potrzebę sprawdzenia przy użyciu kamery odpływu kanalizacji deszczowej poniżej studzienki włączeniowej przy bloku S. Okrzei 71, w celu sprawdzenia stanu technicznego oraz rzeczywistej średnicy rur. Po tych pracach będzie można podjąć decyzję o ewentualnej przebudowie dotychczasowego odcinka, żeby nowo budowana kanalizacja miała swobodny odpływ. Wartość umowy na roboty budowlane - 2.772.455,50 zł brutto, planowany termin ukończenia - 15.09.2016. Inwestycja dofinansowana jest z "Programu rozwoju gminnej i powiatowej infrastruktury drogowej na lata 2016-2019" w wysokości 50% kosztów kwalifikowanych.
3) Drogę Leszczydół-Działki-Zalesie, inwestycja planowana jest na odcinku 800 mb. Trwają przygotowania do wykupu gruntów, ponieważ istniejący pas drogowy jest niewystarczający dla budowy nawierzchni utwardzonej.
4) Miejsce projektowanego chodnika w Leszczydole-Pustkach przy drodze powiatowej. Komisja rekomendowała przygotowanie dokumentacji projektowej na całość inwestycji (1550mb) i wykonanie prac etapami, w miarę posiadanych środków finansowych po podpisaniu stosownego porozumienia ze starostwem.
5) Projektowaną przebudowę ul. Akacjowej w Leszczydole-Nowinach. Gotowy projekt przewiduje poszerzenie i utwardzenie tej najbardziej wysuniętej na północ ulicy w gminie. Gmina czeka na zezwolenie na realizację inwestycji drogowej (ZRID) ze Starostwa Powiatowego w Wyszkowie. Wartość projektowanej inwestycji to 3.514.939,00 zł brutto.
6) Budowę boiska wielofunkcyjnego przy Zespole Szkół w Leszczydole-Nowinach - etap I. Uczniowie i mieszkańcy będą mogli korzystać z w pełni oświetlonego boiska piłkarskiego oraz bieżni od początku września br. Wartość umowy na roboty budowlane - 882.462,22 zł brutto.
7) Osiedle Zakręzie, gdzie komisja stwierdziła, że przed wybudowaniem utwardzonych nawierzchni należy zaprojektować i wykonać kanalizację sanitarną. Na przykładzie ul. Jaśminowej komisja stwierdziła też nieadekwatną szerokość pasa drogowego w układzie ulic osiedla i wynikający z tego problem z utrzymaniem porządku. Gmina Wyszków w ubiegłym roku oddała do użytku na osiedlu Zakręzie nowy plac zabaw na którym w bieżącym roku wykonano siłownię plenerową i nasadzenia krzewów.
8) Ulicę Na Skarpie i Łabędzią. Radni zwrócili uwagę na konieczność przygotowania dokumentacji projektowej obu ulic jednocześnie z uwagi na charakter tego osiedla. Ulice podłączone są już do sieci kanalizacyjnej. Na Skarpie radni odwiedzili również dom mieszkalny pod numerem 26 (budynek znajdujący się w gminnych zasobach mieszkaniowych). Wyszkowskie Towarzystwo Budownictwa Społecznego prowadzi w nim aktualnie prace remontowe polegające na termomodernizacji ścian frontowych oraz remoncie schodów i obróbek blacharskich.
9) Budowę kanalizacji deszczowej przy ulicy S.Batorego na os. Rybienko Leśne. Wykonawca robót napotkał na problem wynikający ze źle zinwentaryzowanych podziemnych sieci sanitarnych. Skutkuje to przesunięciem wykonywanej kanalizacji deszczowej, wykonaniem projektu zamiennego co wiąże się z możliwym wydłużeniem terminu realizacji. Obecna wartość umowy na roboty budowlane to 405.738,16 zł brutto, planowany termin realizacji - 16.08.2016 r.
